新築工事の様子

工事進捗(2020年4月30日)

工事の進捗をお知らせします。写真は4月30日木曜日の朝に撮影しました。起工式から3ヶ月半経過しています。撮影場所は立体駐車場の最上階からです。

工事進捗(4月30日)

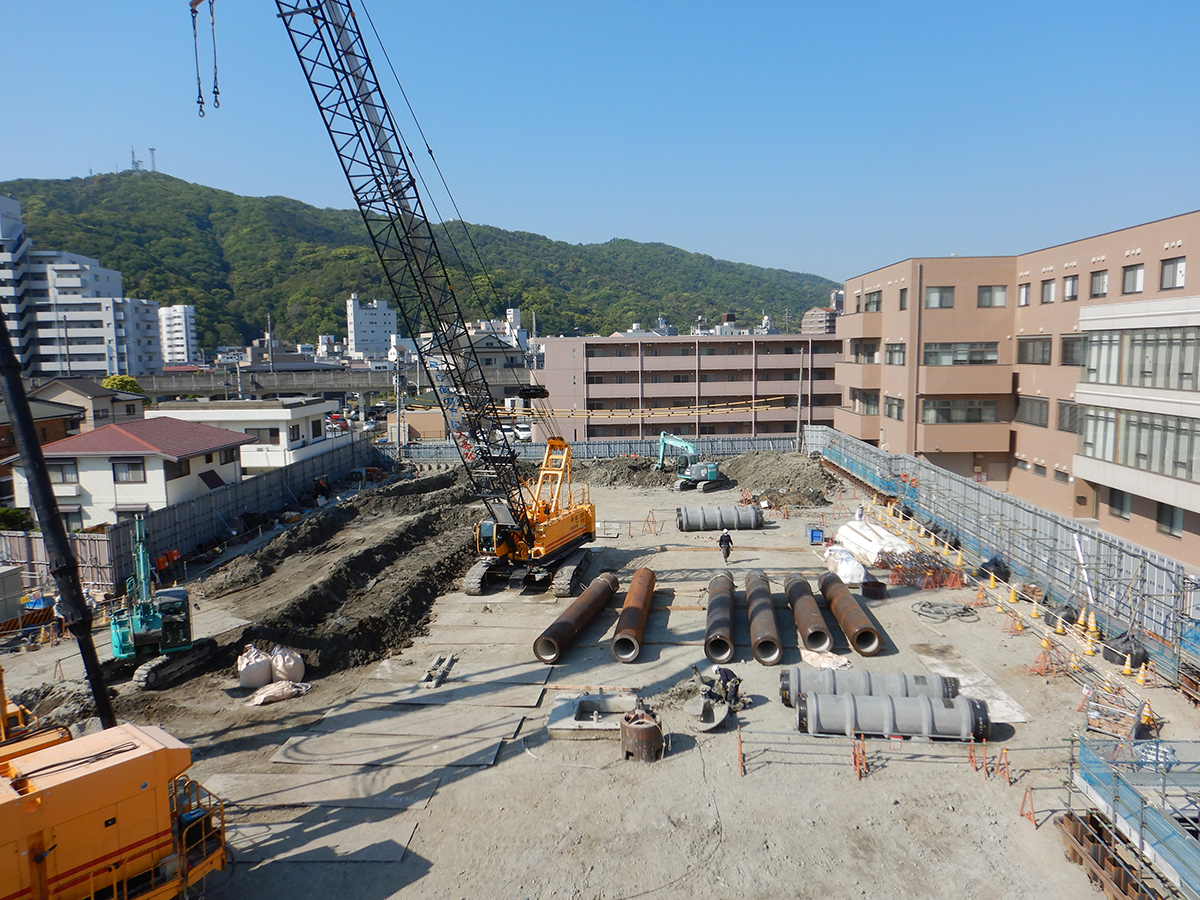

写真中央にある黄色の重機はクローラークレーン70tです。その右にある円筒6本が既製杭です。長さが7~8mあります。その手前にある節杭2本(5m)が見えます。それぞれをつなげ合わせて、杭は25~28mになります。その長い既製杭をそのクレーンにより杭打機まで搬送します。クローラークレーンの左側の土の色が変わった場所は、打設した杭の場所を示しています。杭打機はその先にある写真の左手前になります。次の写真がその拡大した写真です。

工事進捗(4月30日)

現時点で、仮設構台(重機を安定して設置するための台)用の杭は48本を打設完了しています。新病院の既製杭については10本完了しました。5月22日にはその既製杭を完了する予定です。3密を避けて、粛々と工事が進んでいます。
